        青島配電線路“三架”安裝工藝
        時間:2019-11-14 01:01:24來源:本站

          青島配電線路“三架”安裝工藝,配電線路安裝主要分三種情況,下面青島青電電氣有限公司就給大家講一講三者的施工工藝:

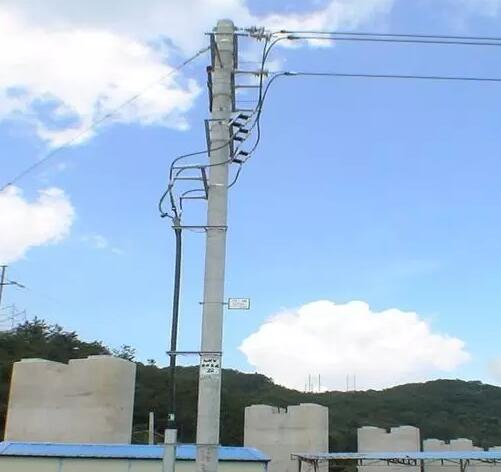

          分段及支線開關引線架安裝

          施工工藝規范:

          1、各層橫擔、支架應平行,左右扭斜、上下扭斜不得大于橫擔總長度的1%。

          2、三相引線應排列整齊,弧度應平行一致,引線固定點之間距離不應超過1.5m。

          3、各接點的電氣連接應緊密,接線柱與引線的連接應采用設備線夾或接線端子,當引線為150mm2及以上導線時,設備線夾或接線端子與接線柱應有2個螺栓固定。當采用設備線夾時,進入設備線夾導線應先用鋁包帶包扎。

          4、桿上設備引線均應采用10KV的絕緣導線。

          5、開關與支撐的構架應至少有2個以上的固定點。

          6、開關應安裝在人員易到達、易操作的一側。

          帶刀閘電纜引線架安裝

          施工工藝規范:

          1、各層橫擔、支架應平行,左右扭斜、上下扭斜不得大于橫擔總長度的1%。

          2、三相引線應排列整齊,弧度應平行一致,引線固定點之間距離不應超過1.5m。

          3、各接點的電氣連接應緊密,接線柱與引線的連接應采用設備線夾或接線端子,當引線為150mm2及以上導線時,設備線夾或接線端子與接線柱應有2個螺栓固定。當采用設備線夾時,進入設備線夾導線應先用鋁包帶包扎。

          4、桿上設備引線均應采用10KV的絕緣導線。

        青島配電線路安裝施工工藝
        高壓配電線路安裝

          5、電纜保護管管口應用防火膠泥封堵。

          6、電纜應懸掛標示牌。

          7、電纜支架及保護管應與接地裝置連接。

          直線桿T接分支線帶隔離開關

          施工工藝規范:

          1、隔離開關與引線的連接應采用設備線夾或接線端子,當引線為150mm2及以上導線時,設備線夾或接線端子與接線柱應有2個螺栓固定。當采用設備線夾時,進入設備線夾導線應先用鋁包帶包扎。

          2、T接橫擔應與線路方向平行,橫擔端部上下及左右歪斜不得超過20mm。

          3、隔離開關安裝牢固、排列整齊,傾斜30°為宜,相間距離應不小于500mm。

          4、引線與電桿、拉線、橫擔的凈空距離不應小于200mm。

          青島青電電氣有限公司專注于各種高低壓線路的安裝,以及家庭電路的安裝維修等,歡迎致電進行咨詢:400-633-6066
